Mesmo com alto volume de chuvas, obras de canais do Parque do Ingá não apresentam resultado esperado

Saiba Já News Portal de Notícias

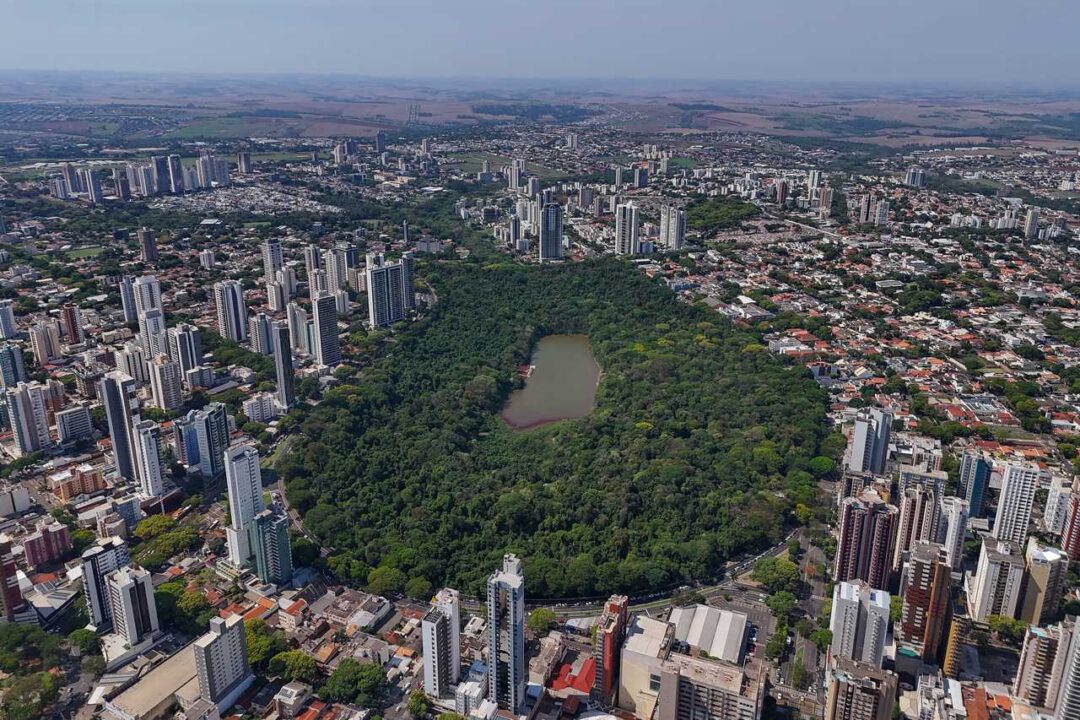

IAM identificou falhas de planejamento, nos estudos de concepção e incompatibilidades hidráulicas no sistema de drenagem implantado no Parque do Ingá após as obras, que iniciaram em 2024 (Credito: Rafael Macri / PMM)

Instituto Ambiental de Maringá identificou falhas de planejamento e ineficiência do sistema de drenagem iniciado em 2024

Apesar do alto volume de chuvas registrado nos meses de setembro e outubro, os canais de drenagem do Parque do Ingá, que deveriam aumentar o nível d’água no lago, não apresentaram o resultado esperado. Nesta quinta-feira, 23, durante reunião do Conselho Municipal de Defesa do Meio Ambiente (Comdema), o Instituto Ambiental de Maringá (IAM) apresentou um relatório técnico que identificou falhas de planejamento, nos estudos de concepção e incompatibilidades hidráulicas no sistema de drenagem implantado no Parque do Ingá após as obras, que iniciaram em 2024.

As obras, que tiveram investimento total de R$ 1,8 milhão, previam a implantação de dois pontos de desvios parciais nos canais de drenagem internos do parque, com o objetivo de direcionar parte da água da chuva ao lago, que é artificial. O projeto previa que 25% do volume de água do canal de drenagem seriam captados e desviados para o lago artificial, reduzindo o volume que chega ao Córrego Moscados.

No entanto, a equipe do IAM identificou que houve planejamento inadequado e ineficiência do sistema de drenagem do Parque do Ingá. O diretor-presidente do IAM, José Roberto Behrend, explica que o levantamento foi elaborado a partir do acompanhamento de três eventos de chuva significativos ocorridos após a conclusão das obras. As equipes acompanharam o comportamento do sistema de drenagem nos dias 22 de setembro, quando choveu 40 mm, 14 de outubro (43 mm) e 18 de outubro (78 mm).

“O ponto crítico está no canal oeste, que apresentou ausência de escoamento mesmo durante chuvas intensas, o que indica erro de concepção hidráulica, com desnível insuficiente para atingir o vertedouro da água no ponto de entrada”, explica Behrend. Ele acrescenta que o canal leste também apresentou ineficiências. “A posição das grades dificultou a capacidade de autolimpeza do sistema, favorecendo o acúmulo de folhas e bloqueios no fluxo de água, o que causou transbordamentos e aumentou a necessidade de manutenção.”

As causas mais prováveis do não funcionamento da obra estão relacionadas a divergências entre o projeto e as condições reais do terreno. “Variação de declividade, diferenças entre os perfis teóricos e os de campo, equívocos no cálculo de vazão e subdimensionamento das estruturas. Os resultados indicam que o problema está no planejamento, na concepção e no projeto, e não na execução”, afirma Behrend.

Behrend ressalta que o sistema precisará ser reavaliado. “O planejamento hidráulico precisa ser revisto para garantir que as estruturas cumpram sua função e assegurem o equilíbrio ambiental do Parque do Ingá”, diz.

O IAM notificou os responsáveis pelas etapas de estudo, projeto e execução para que apresentem esclarecimentos técnicos e documentais sobre as falhas identificadas. O órgão também analisa medidas corretivas para aperfeiçoar os sistemas de drenagem e garantir a eficiência e sustentabilidade das intervenções. Até o momento, foram gastos R$ 2.058.747,55, sendo R$ 268.748,00 na contratação da etapa de planejamento (estudos e projetos) e R$ 1.789.999,55 na execução das obras.
